欢迎来到开元体育(中国)官方网站-登录入口!开元体育网页登录官网入口,开元体育器材与您携手共创我国体育事业之辉煌!
全国体育用品供应商 运动器材解决方案主要提供乒乓球台、篮球架、健身路径、健身器材、儿童体适能、塑胶跑道、无动力游乐设备等。
全国咨询热线: 15222228242
当前位置: 首页 > 新闻中心 > 技术文档

硅pu篮球场施工流程详解?

发布时间:2024-04-17 点击:

硅PU是通过将有机硅与聚胺脂改性而成,通过改性增加了材料的耐污性柔韧性耐磨和回弹力.同时具有优异的防水防老化效果,作为新一代的球场材料,被广泛应用于室内外篮球场,网球场,排球场及健身房等康体活动场地.

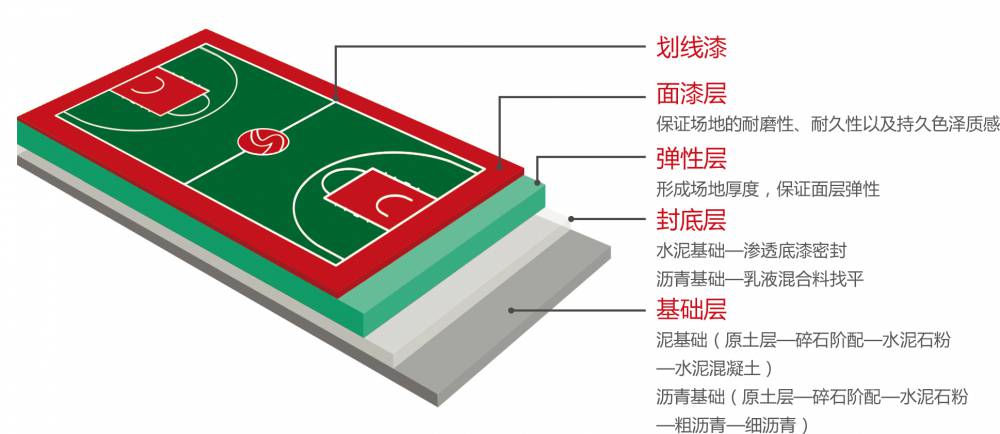

硅pu场地层面详解

施工前准备基础要求:

1.基础要求干燥,坚实平整(平整度要求:3m直尺误差不大于3mm),有一定排水坡度(一般横向不大于40/00,纵向不大于20/00,必须保证泄水),强度达建筑混凝土标准C25强度,浇制后保水养护不少于7天,整体固化养护期不少于28天(保证水泥的固化时间,让水泥在固化过程中产生的白色粉末完全析出于基础表面)。新水泥基础浇制后必须切割合理温度伸缩缝,原则以不大于6x10m为一方块切割,若分板块浇制的板块间必须切割温度缝,切割温度缝要求宽为6~8mm,深度不少于30mm,(保证基础热胀冷缩能集中在温度缝中变化,不会导致基础其它地方开裂)。

2.沥青基础要求无油污,无裂纹,无烂边堆挤,无麻面,新沥青基础养护不少于15天.

基础处理(磨缝—酸洗—底涂—填缝—找平、修补)

1.磨缝:把温度缝两边的基面各宽40~50mm磨成斜口深3mm,使温度缝表面成“V”型,(各40~50宽是提高填缝胶与基面的粘接面积,增加其粘接力,3mm深是保证填缝胶厚度而不占用弹性层的位置,保证整体的缓冲性好,使基础的热胀冷缩不影响有机硅改性弹性聚氨酯表面)。

2.清洗地面并找出积水位置作好标记.水泥基础先用清水湿润地面,再用5%左右的稀盐酸清洗地面.

3.沥青基础先用洗衣粉或洗洁精清洗地面,再用清水冲洗干净.

4.修补切割缝需打磨成V字型,再用硅PU弹性材料加5-10%的水搅拌均匀直接填冲,并在伸缩缝两边刮出10公分左右.凝固后用刀片割平.

篮球硅pu场地

防水底漆施工:

1.施工前先对场地周围的设施作保护处理.

2.硅PU底漆是单组分材料,不需用任何添加剂.用滚筒刷均匀,提高与水泥的粘结强度.若局部水泥表面粗糙不达标时,则在该部位多涂几次.理论材料用量为0.2KG/平方,但依据水泥基础表面的粗糙程度,用量会有所变化.如果水泥表面粗糙的,请增加用量并仔细滚涂好防水底漆,否则容易出现起泡现象。

积水处理:

1.在积水处用弹性料加10%左右的石英沙,再加入3-5%的水搅拌均匀,然后用2米直尺,镘刀,找平.注意修边.每次填补积水的厚度不超过五毫米.可分多次填补.

弹性料施工:

1.施工前查询天气,确保施工完后6小时无雨.气温高于30度低于5度时尽量不安排施工,下午3点后施工最佳.

2.弹性层施工:推荐用硅胶耙开五毫米高锯齿槽。施工时材料须与水充分搅拌均匀,气温大于20度时,以每桶28公斤量配比,加入水60-110克(一般市场上的一次性水杯装满水约为190克).气温低于10度时可加入150-300克水.(刮第一层时可以将料开得稀一点,加入石英沙,每28公斤可加1公斤左右,减少气泡).刮第一层时因基础原因,为了防止起泡,不要刮得太厚。底层补积水时可适量增加水的用量到900克.施工1毫米推荐用量为1.2公斤.

3.施工完第一层弹性料时,干固后检查是否有针孔.如果有,可以用补积水的方法配料刮平,减少针孔.注意流平效果,根据情况调整稀释剂比例.

篮球硅pu场地

4.处理好以后施工加强层,方法与弹性层一致.

水性面漆层施工

(阴天,雨天不能施工,严重影响面漆质量):

1.干固的加强层表面先打磨,高出的部分与有污渍的地方作仔细处理.清理干净,并清洗地面.

2.硅PU面漆为双组份水性材料,必须按规定比例(甲组:面漆色浆=1:15)把两组料充分搅拌均匀,加水10-30%稀释,用滚筒或喷枪分多道涂于加强层面上. 加砂时,应先将面漆色浆组份与专用砂搅拌均匀,再加入胶粘剂组份搅拌均匀,再加水稀释。

3.滚涂的第一遍加入10%的专用石英沙,第二遍加5%专用沙,第三边不加沙

4.喷枪喷涂时第一边加15%的沙,第二边加5%沙

5.湿度大于85,温低于5度时不适合施工.施工完成后保持6小时内无雨淋浸泡.

面漆干固后,按要求划线完成.完成后需保养5天以上方可使用.在实际施工中需根据情况灵活掌握.现场施工请先仔细阅读施工方案,注意施工细节。

1 调配材料时必须按比例称量准确并搅拌均匀。水性面漆加水多少必须一致,并且要滚涂均匀。

2 使用任何辅助材料,施工前必须做试验确认没问题才能使用。

3 每道工序施工过程必须注意计算材料的耗用量,确保材料使用的均匀性

4 施工整过程每一道工序施工前必须保持表面清洁。

5 室内场地必须保证良好的通风效果。

6 场地铺设后需保持 5 天以上才能投入使用。

本指引只为使用硅 PU 材料所提供指导性质,现场施工某些细节需按现场情况妥善处理。


产品推荐 / RECOMMENDED PRODUCTS
